外墻干掛技術
(1)外墻干掛所用石材規格按設計分格,長寬尺寸中應有一邊不大于600mm,荔枝面、光面厚度=20mm,蘑菇面厚度最薄處=20mm、最大處=50~100mm;
(2)石材的編號需滿足安裝時流水作業的要求;
(3)鉆孔前需逐塊檢查石材的厚度、裂縫、色差、規則度等質量指示,不合格者不得使用;
(4)鉆孔數量應符合設計要求,鉆孔的邊孔至板角的距離宜取0.15b~0.2b,其余孔應在兩邊孔范圍內等分設置;
(5)當鉆孔造成石材開裂時,該塊石材不得使用;
(6)鉆孔時須遵照操作說明及安全說明事項,對鉆孔機進行檢驗:
1)檢查當地電壓是否與設備銘牌上標明的使用電壓相符
2)檢查電線以及接線板電線有否損壞
3)檢查人員防護開關,按下檢測按鈕,保護開關應斷開
4)檢查抽真空系統是否密封
5)板材應固定良好,防止搖晃,翻倒及跌落
6)檢查進水情況:水壓至少應為4bar(只能使用凈水)
7)檢查進水連接部位的密封性
(7)鉆孔時注意觀察鉆孔過程,如有灰塵出現,則應立即停止對鉆頭加壓,對鉆頭進行磨削,如需要且可能:提高水壓。
5、豎橫向放線
(1)先將第一排板材的上、下口標高用墨線及分割線標示在墻面上。
(2)根據軸線或墻體位布置板材完成面網絡線。
(3)確定板材墻面陽角相交處完成面線。
6、按施工要求確定墻體鉆孔位置
(1)根據板材上、下口標高墨線及分割線定位;
(2)相關孔位在墻面上用有色筆標示。

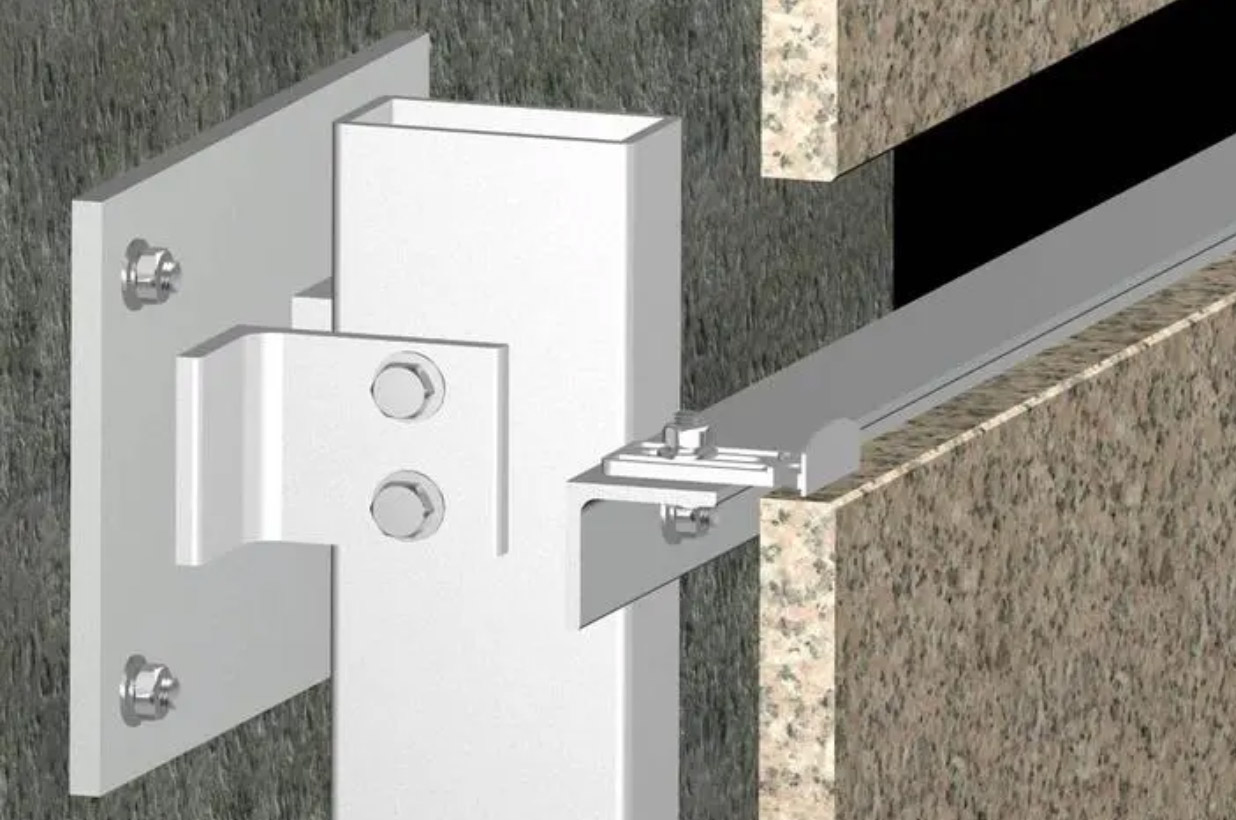

7、在已完成鉆孔板材上安裝錨栓,墊片和不銹鋼插桿
(1)安裝錨栓和插桿前檢查板材鉆孔是否產生裂縫;
(2)檢查孔徑大小,深度是否符合安裝要求。
8、在墻體上鉆孔 、清灰、灌注錨固劑:
(1)所鉆孔的孔徑大小,深度符合插桿施工要求;
(2)先用刷子清理大面砂灰,再用氣筒將孔洞中殘留的砂灰清理干凈;
(3)灌注錨固劑(植筋膠)應按照說明書要求施工;
(4)鉆孔過程中隨時調整鉆孔方向的垂直度,防止鉆孔方向歪斜。
9、板材通過插桿插入墻體安裝,定位:
(1)孔洞中灌注錨固劑后立即進行板材安裝;
(2)第一排板材的安裝定位為整個施工過程中的關鍵;
(3)根據預先布置的導線網及時調整板材的垂直度和平整度;
(4)待第一排板材的錨固劑硬化具有承載力后再進行上一排板材的安裝;
(5)施工過程中可利用與膠縫寬相同的墊片和平面調整夾等工具,以達到安裝快速平整,墊片應在錨固劑硬化后及時清理掉。
